镇海分公司气分装置扩能改造项目大件吊装顺利完成

梁佳伟  2021-06-22

    6月13日上午9时,镇海分公司气分装置扩能改造项目脱丙烷塔T-1101上段吊装就位。T-1101上段是此次吊装中最轻的一段,却代表着不凡的意义,它标志着气分装置扩能改造项目大件吊装任务顺利完成。
    气分装置扩能改造项目处在镇海炼化旧厂区,由于厂区内道路受限较大,最终决定丙烯精馏塔T-1103A/B分8段到货,脱丙烷塔T-1101分2段到货,脱乙烷塔T-1102分2段到货(设备整体)到货。由于800吨履带吊车不能及时到达,为确保设备按时吊装,经多方协商,项目部在保证安全的情况下将原800吨履带吊改为400吨履带吊,负责T-1103A/B设备下段的吊装,待吊装就位后撤场,随后800吨履带吊车进场组车。此外,由于镇海天气多雨,这对大件吊装中的地基处理也是很大的考验。
    丙烯精馏塔(T-1103A/B)是吊装中的重点,也是吊装中的难点。丙烯精馏塔(T-1103A)全长79090mm,直径4800mm,三段总吊重655T。丙烯精馏塔(T-1103B)全长81082mm,直径4800mm,三段总吊重684T,再加上附塔管线要比塔本体高2到3米,为了后期更好的开展工作,需要将T-1103A/B“穿衣戴帽”工作完成到一定程度。而气分装置扩能改造项目又位于仍在运行的装置和管廊中间,800吨吊车超起半径较大,这需要对工况和半径的把控十分精准,且做好吊装前的各项准备工作,从而确保吊装过程顺利进行。
    自4月6日起至6月13日,此次大件吊装工作共进行69天,虽然只有四台塔,但吊装难度极高。最终在全体参建成员的共同努力下,将本次大件吊装任务画上了圆满的句号,为后续气分装置扩能改造项目接下来的工作打下了坚实的基础。

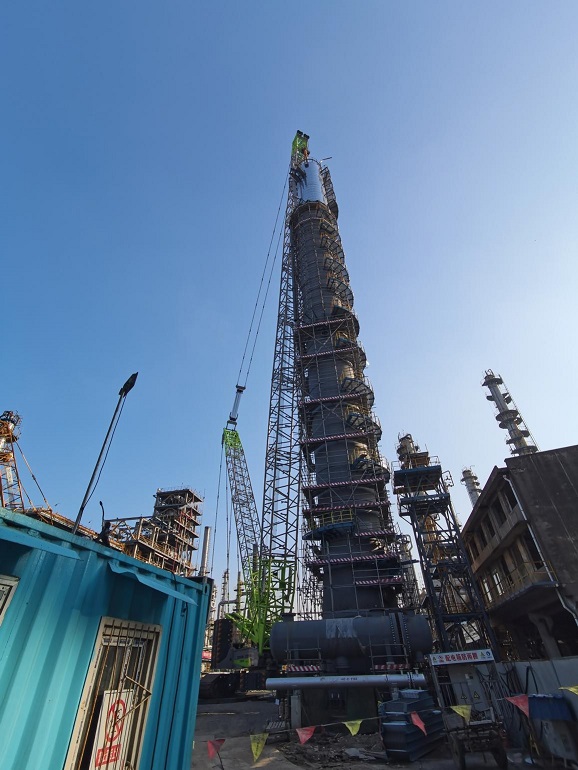

T-1101就位


T-1102就位

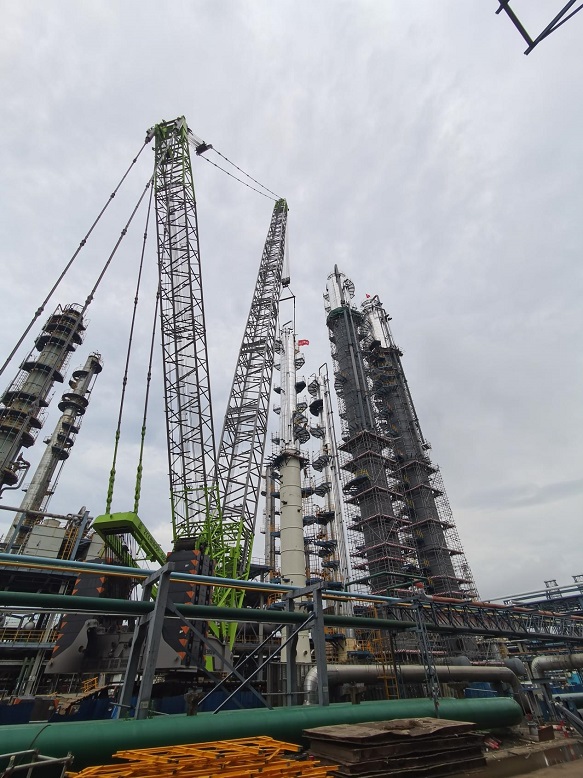

T-1103A就位

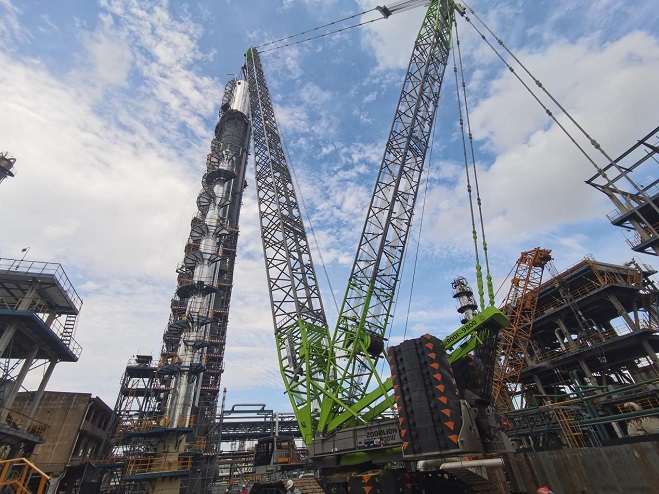

T-1103B就位
