沙特JUBAIL联合项目部GAS9项目冷箱楼梯间吊装完成

高延飞  2020-01-03

    当地时间12月26日上午11点,我公司承建的沙特JUBAIL联合项目部GAS9 (空分)项目冷箱楼梯间第三段和第四段的联合钢结构框架模块顺利完成吊装。

    该楼梯间框架结构位于ARGON-BOX冷箱东侧,总高42.8米,长6.8米,宽4.1米,共计四段,总重64吨。项目部将第一段和第二段单根吊装,在基础上直接进行组对成型,第三段和第四段则是在地面进行模块化组对成框,使用400吨主吊,300吨吊车溜尾从而组对连接在一起。
    为确保框架结构安全、顺利完成安装,在施工前,项目部根据场地状况,组织人员加班加点进行第三段和第四段框架的组装,比原计划提前两天完成了框架的连接、找正和螺栓紧固工作。与此同时,针对高空作业安全风险,吊装前项目部召开了安全风险辨识及风险防控对接会,对高处作业人员应注意事项进行了安全施工交底,确保安全工作落到实处,保证了整个吊装工作的安全顺利进行。由于前期工作准备充足,在吊装作业过程中,仅耗时一个小时就完成了模块的对接和螺栓紧固工作。
    冷箱楼梯间框架结构吊装完成,是GAS9 (空分)项目冷箱安装前的关键一吊,为1月初的冷箱吊装、焊接,以及冷箱之间的加固提供了通道,更为后续工作的展开提供了有利的条件。

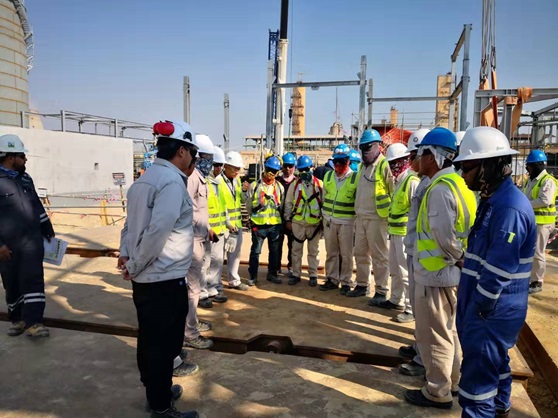

吊装前进行安全施工交底

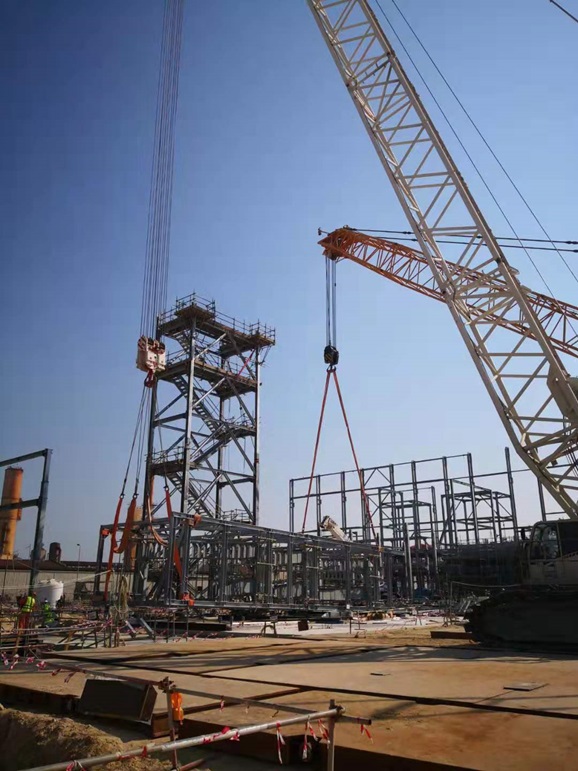

吊装准备就绪

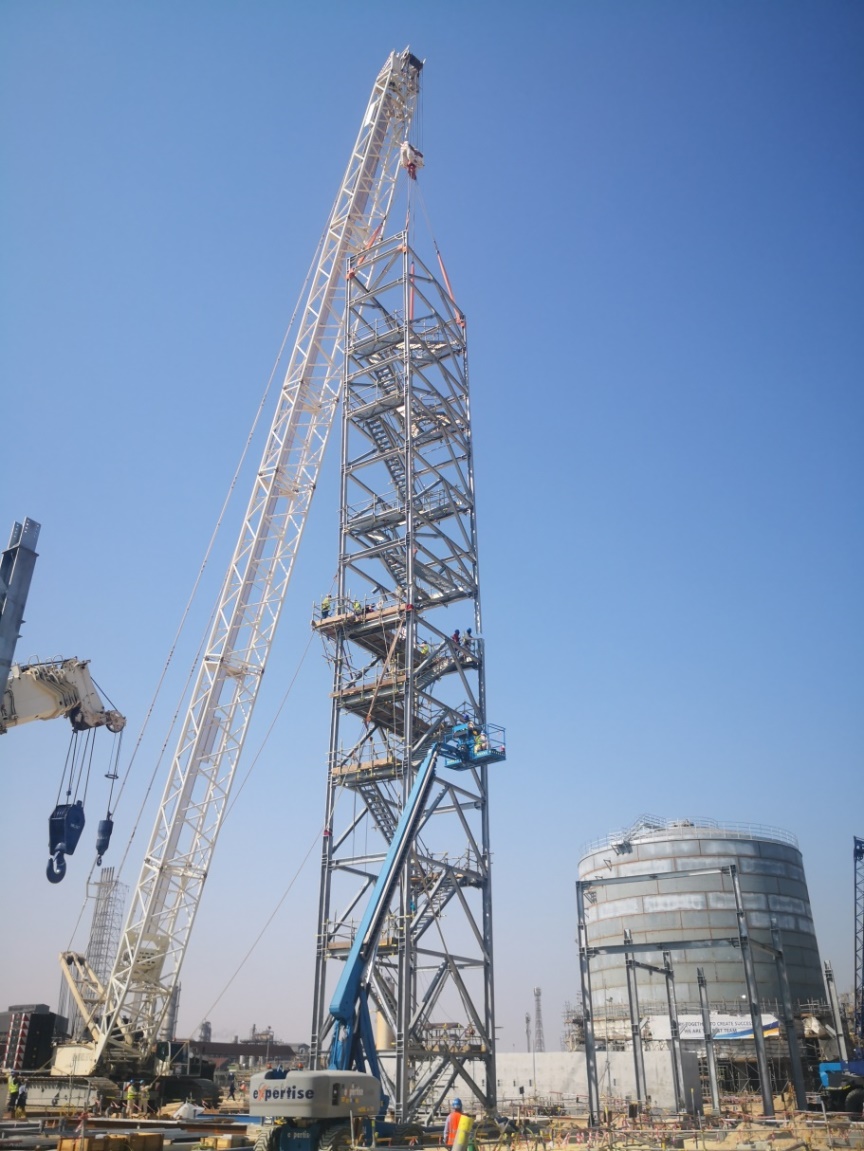

钢结构模块吊装就位
