烟台HCl氧化三期装置4台技改设备安装完成

崔冬冬  2019-07-05

    近日,随着现场几台较大设备安装完成,烟台万华项目HCl氧化三期装置急冷管改造工程逐渐拉开序幕。此次共完成4台设备安装,其中2台烯酸接收罐位于2#框架地面,2台紧急PW喷淋罐位于1#框架30米层平台。

    急冷管改造属于HCl氧化三期项目三大变更其中之一,接到图纸后,项目部立即组织人员编写施工方案。由于是在原装置内部进行改造,因此已安装完成的管道、槽盒等需要大面积拆除。设备到货前,项目部派专人多次到现场进行勘测,以尽量少拆除为原则对施工方案进行了优化,并提前做好了胎具。待设备到货后,再根据设备实际尺寸铺设胎具。
    吊装时,先吊装地面两台,就位完成后再使用350吨吊车吊装框架两台。具体为:先将设备吊装到胎具上,再进行平移,平移至基础部位后进行旋转,来回倒换导链并更换吊点,多台导链相互配合,最终才完成设备就位。由于设备安装难度太大,从准备工具开始到4台设备安装结束总共花了一周时间。就位完成后,项目部进行了总结,同时组织经营部门到现场实测,参与设备安装全过程,为后续类似工程施工积累经验,争取利益最大化。

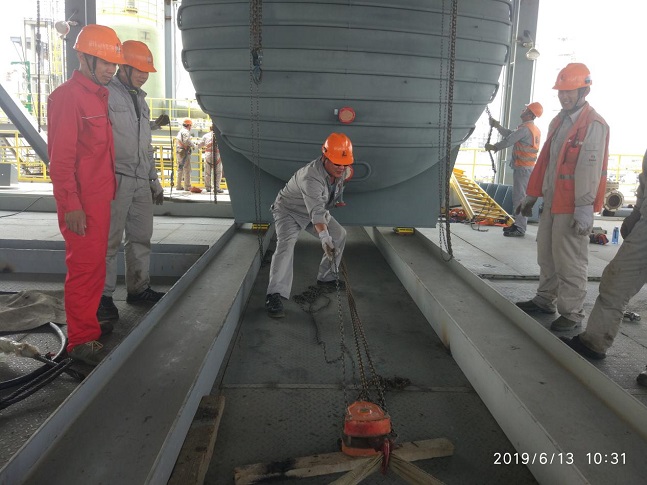

设备平移

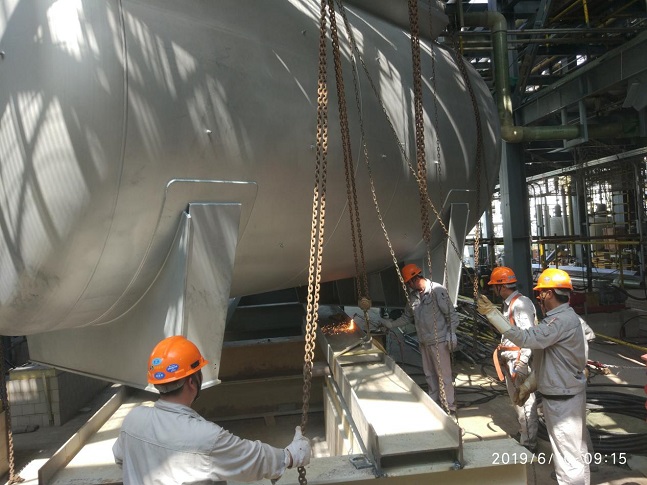

设备旋转

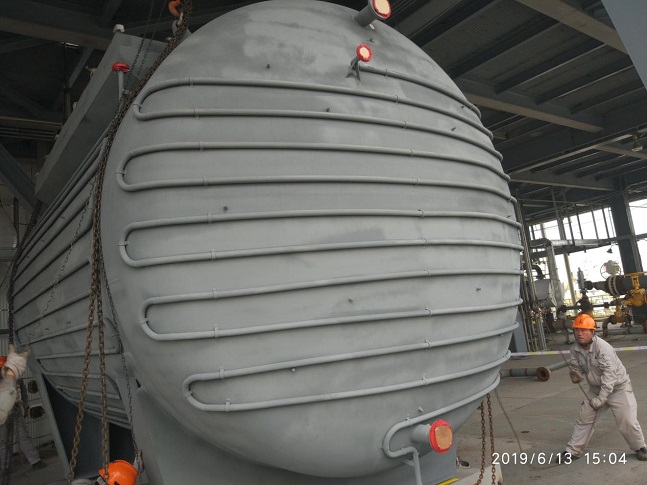

设备旋转就位

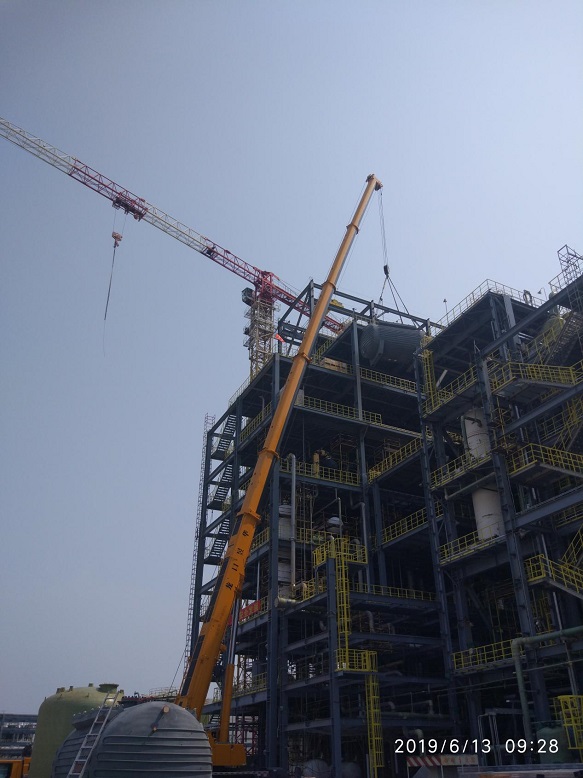

框架设备吊装
