青海大美项目低温塔器组焊安装进入最后冲刺阶段

刘国洲  2018-09-10

    我公司承建的青海大美项目烯烃分离单元及OCU装置现场分段组焊塔器共九台,前期已组焊安装完成五台。剩余四台低温塔器共分13段到货,由于计划严重滞后,经多方努力,目前已到场9段,剩余4段计划8月底发货。为确保10月中旬冬季施工前完成塔器试压目标,目前现场低温塔器组焊安装进入最后冲刺阶段。

    截止到8月24日,T2302第一段安装完成,第二段准备吊装,第三段已到场摆放,最上段已发出;T2301第一段安装完成,第二段劳动保护正在安装,最上段已发出;T2203第一段安装完成,第二段劳动保护正在安装,最上段计划8月30日发出;T3301第一段、第二段安装组对完成,最上段计划8月25日发出。
    由于低温塔器路途运输时间较长,安装及检查工序较多,且大部分附塔管道支架保冷块及劳动保护钢格板尚未到货。对此,项目部积极协调,克服困难,组织人员以塔器劳动保护、附塔管道安装为重点,穿插塔内件安装,并与厂家联系确保附塔支架保冷块的到货时间,同时与大件吊装公司确定好吊装计划,力争于9月下旬完成四台低温塔器的吊装任务,确保10月中旬冬季施工前完成塔器试压工作,为工艺管道配管、设备保温保冷和工程最终交工目标打下坚实的基础。

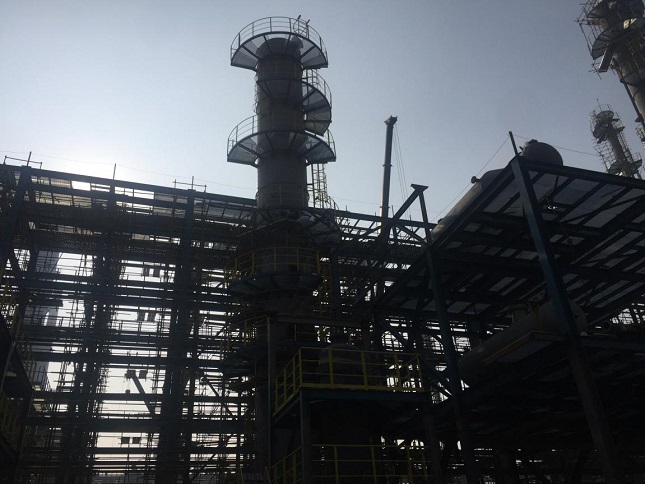

T2301、T2203第二段劳动保护安装

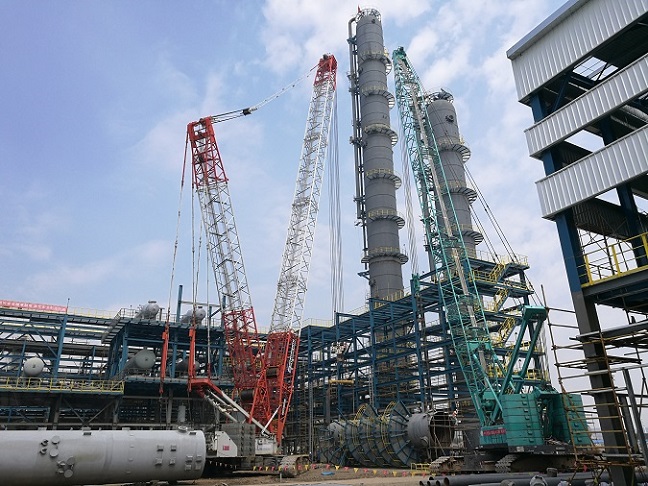

T2302第二段准备吊装

T3301第二段组对焊接
