沙特东部FADHILI项目塔设备内件安装进展顺利

高延飞  2018-08-13

    截至目前,沙特东部FADHILI项目320和330两条线四台塔设备的内件安装任务和报检工作已基本完成,剩余的填料工作将在预试车期间陆续完成。

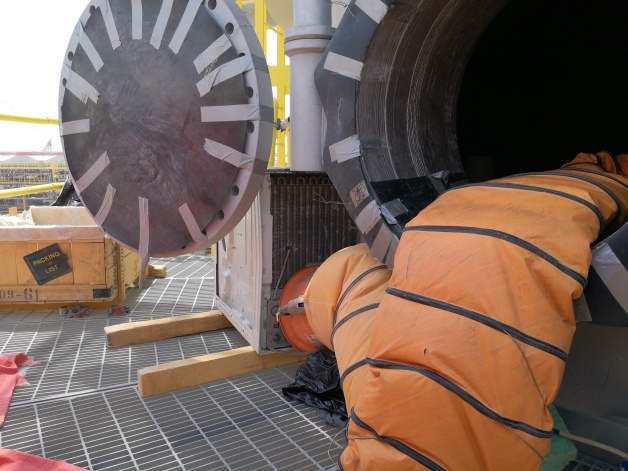

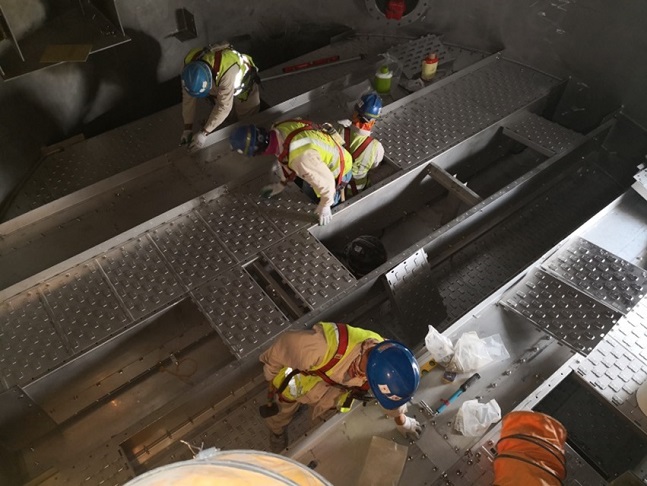

    320和330线共有大型塔类设备14台,累计需安装204层内件,主要包括浮阀式塔盘、液体分布器、液体收集器、液体收集再分布器、气体分布器、液体顶分布管、填料、填料支撑、填料压紧装置以及除沫器等构件。此外,每台塔内的升气塔盘和收集器还需要现场焊接。

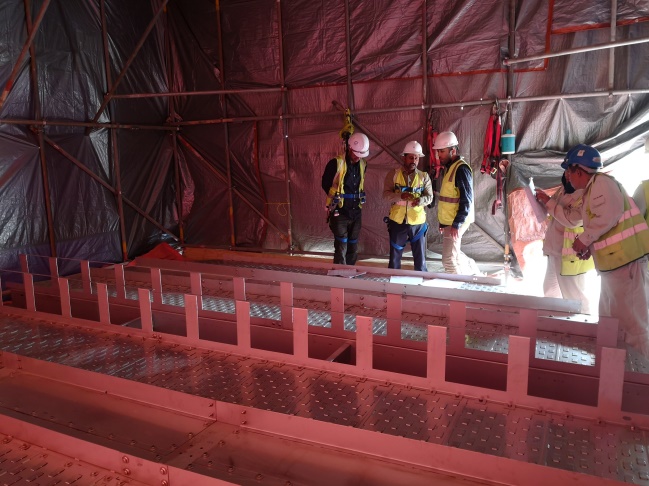

    塔内件安装工作复杂,技术要求高,施工难度大,且业主阿美和TR总包对施工质量要求一直都非常严格。为确保塔内件安装工作顺利进行,项目部严格加强质量和安全管控,组织经验丰富的施工人员专门进行设备内件的安装;对规划施工场地,铺设预组装平台,搭设防护棚以及后期安装等各方面提出了严格要求;对施工人员进行相关交底,明确施工程序、施工方法、质量标准、成品保护和安全要求。安装期间,项目领导高度重视,多次到现场协调指导工作,对全过程实施安全监控,确保了安装工作顺利进行。
    根据业主和总包方的相关要求,安装过程中,要严格按照设计及图纸要求进行。遇到由于塔体、塔内件设计缺陷需要厂家修改等问题时,项目部不等不靠,主动与TR、SEG以及厂商沟通,遇到问题及时跟踪,在安装前就做好了每台塔内件材料的防护工作,并于报检前做好了每一层塔盘的清理工作,确保了每一层塔盘均能顺利通过报检。
    进入6月份以来,持续的高温“烈焰”又将沙特这个地方“熊熊燃烧”,站在工地上,蒸腾的能量无处不在,躲无处躲,避无处避,尤其在塔内作业,宛如一个大烤炉,加之塔内空间狭小,空气流动差,如蒸如煮,闷热难熬。

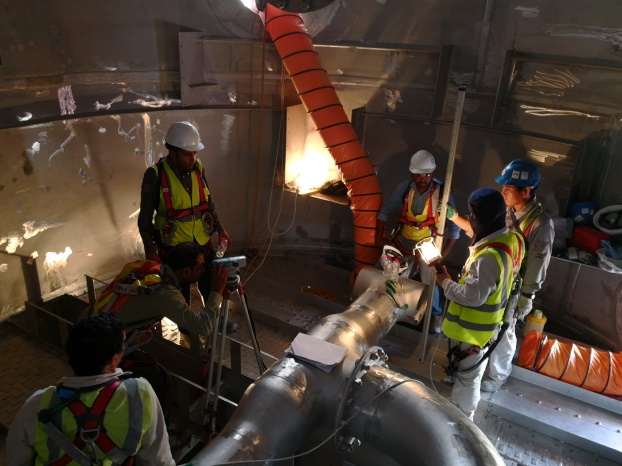

    进入六月份以来,沙特高温天气持续不断。为防止人员中暑,项目部严格按照受限空间作业要求,在通风入口处加设了轴流风机和空调机;班组采取轮换制,进行错时作业,避开午时高温天气,下午轮换进塔作业,温度太高时则停止内件安装;为作业人员提供冰块、凉水、饮料以及防暑降温等药物。以上种种防暑降温措施,有效降低了高温作业的安全风险,同时提高了特殊环境下作业的劳动效率。
    在项目部精心组织及合理安排下,设备内件的安装工作正有条不紊地向前推进,320、330两条线的两台填料塔也在施工中,后面八台塔的内件正在积极做着安装准备,塔内填料等后续工作,预计将在项目预试期间进行。
