沙特杜巴电厂项目1号燃气轮机烟风道系统抢建任务顺利完成

易玉林  2017-12-22

    当地时间12月6日凌晨2点,沙特杜巴电厂1号燃气轮机烟风道系统最后一节烟风道完成安装,这标志着1号燃气轮机锅炉烟风道系统全部安装结束,为后续烟风道系统的调试提供了必要条件。

    之前,烟风道专业安装单位KKF公司未能在总包方规定时间内完成烟风道的修改及安装工作,迫于业主方高层压力,总包方现场经理JOSE紧急通知,请求SINOPEC的队伍立即参与到烟风道的安装及扫尾工作中来,确保在12月8日烟风道达到进气条件。项目团队接到通知后,立即组织相关人员召开施工、安全、技术交底会,对工作任务进行分解、布置,当夜即安排人员投入抢建。针对烟风道未关闭的施工尾项,项目部技术人员提前与甲方、烟风道专业施工单位进行难点攻关,确保难点尾项不会成为烟风道安装整体进度的制约因素。
    随后,业主沙特电力公司高层再给甲方施压,要求1号燃气轮机烟风道系统务必在12月6日具备进气条件,困难再一次摆在了大家面前。为确保烟风道在安装过程中安全、进度及质量可控,项目部组织有关部门制定了详细的吊装、运输及安装方案,并对所有施工人员进行了安全技术交底,同时紧急组织17伙施工人员,通过“两班倒”作业施工,全力推进工程进度。施工过程中,项目部白天进行高处溜槽安装作业,晚间进行地面组对焊接,安全及技术人员跟班进行动态监管。在全体人员的不懈努力下,最终于12月6日凌晨,顺利完成了烟风道施工安装任务,再次展现了我公司“能打硬仗、敢打硬仗、善打硬仗”的风采。
    本次抢建历时6天3夜,我方作业团队共完成烟风道修改、预制及安装管道26段,其中最大筒节1320㎜*1320㎜,最小筒节10英寸,均为非标准件和高空安装作业,施工难度极大。项目部也因此赢得了甲方和烟风道专业施工单位的一致好评。

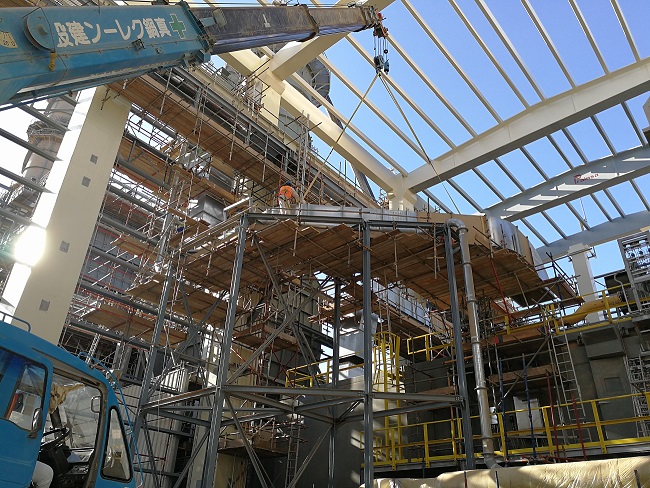

烟风道安装作业

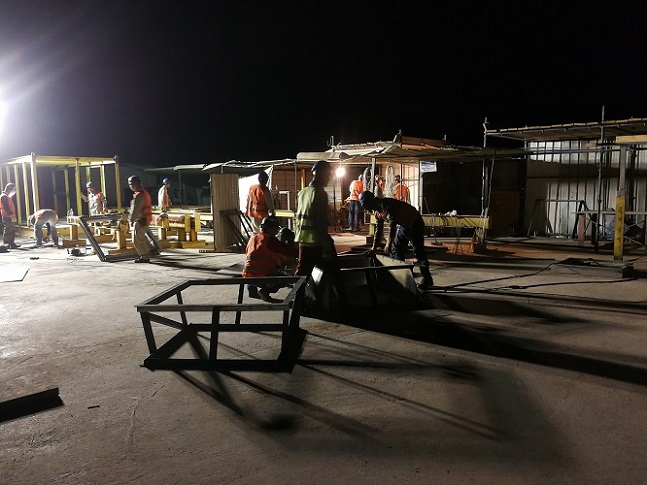

夜间预制烟风道管道
