烟台万华硝苯装置尾气排气筒吊装顺利完成

崔冬冬  2017-06-07

    6月5日,烟台万华工程项目部苯胺/甲醛一体化项目硝苯二期3#硝酸单元硝酸吸收塔尾气排气筒上段顺利吊装完成。至此,硝酸吸收塔安装工程已全部结束,6月份第一个重要节点如期完成。

    尾气排气筒顶标高80米,由6个支架与硝酸吸收塔进行连接,底部与地脚螺栓连接,坐落于硝酸吸收塔南边,净重35t,上段净重12.4t,附带支架、脚手架等,综合重量17.5t。本次吊装使用500t汽车吊来进行,吊车出杆长度56+38.4米,配重100吨,作业半径24米,额定吊重21.2t,吊钩及吊索重量1.5t,综合吊重19t,负载率90%。
    此次吊装是本年度至今为止作业难度最大的一吊:上段4个支架与吸收塔之间的固定,上下段之间的对口以及如何控制焊接变形(材质304L,壁厚8㎜),对口及支架固定脚手架的搭设以及吊装高度风力因素如何掌控等均是项目部要克服的难题。经过多次的讨论、优化方案与现场实际测量,项目部确定了最佳最合理同时也是最终方案。
    6月4日下午14:26排气筒开始起吊,6月5日上午10:40摘钩,完成吊装任务。本次节点的顺利完成,意味着3#硝酸单元绝大部分工作已经完成,吸收塔周围土建、安装工作将不再受大型吊装的制约,为后续工作的开展创造了有利条件,同时也为打开3#硝酸单元的大干局面奠定了基础。

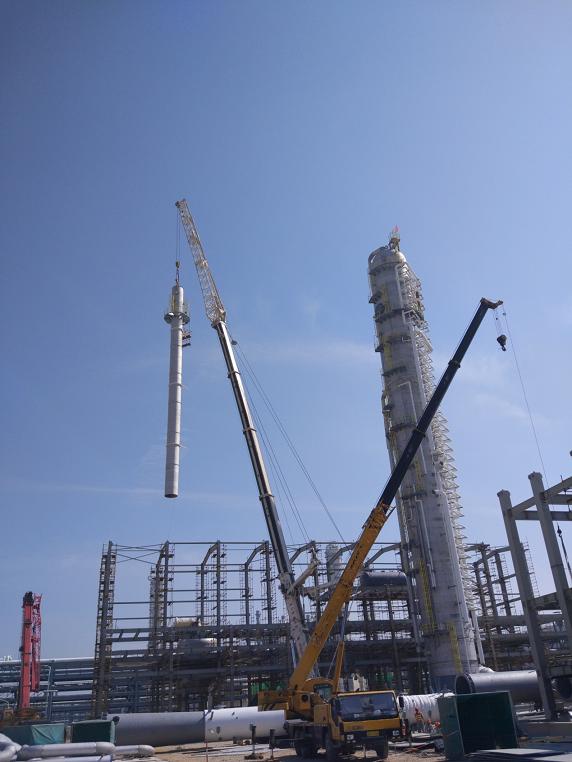

排气筒起吊

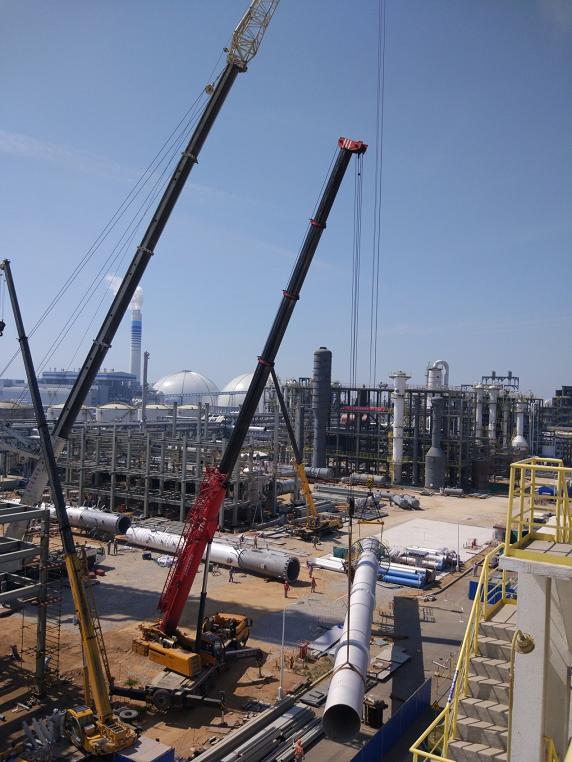

排气筒吊装

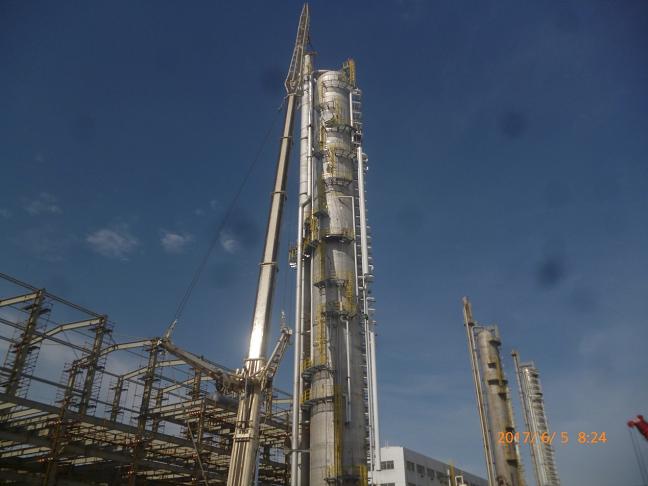

排气筒组对
