连云港10万吨釜式法EVA装置开车成功

王娜  2017-05-26

    继20万吨/年管式法EVA装置开车成功后,5月16日凌晨,10万吨/年釜式法EVA装置也一次性开车成功,并产出合格产品。这也标志着EVA项目整体装置运行成功。
    江苏斯尔邦EVA项目自2014年6月开工建设,施工期间,重大安全事故为零,重大质量事故为零,焊接一次合格率97.8%;共完成土建混凝土63388.8㎡,道路103800㎡,钢结构14863吨,动、静设备1029台,工艺623456吋,高压管道4975道口,钢结构防火22999㎡,设备/管道保温、保冷总共147803㎡。
    EVA装置在2015年11月份前处于土建施工阶段,主要以反应坝、压缩机等大体积混凝土施工为主线,在确保主线的情况下,同时进行其他多基础施工。为保证按期完成施工,项目部加大人力投入,土建施工高峰期时达到500余人。现场自2015年10月份逐渐转入安装阶段,以钢结构大面积突击及管道大面积预制为主,三个月时间内共安装完成钢结构12000吨、预制管道20万寸径,为节后管道大干创造了有利条件。设备方面由于压缩机组数量多、安装难度大,项目部安排专家从施工进度、质量、安全等方面给予严格把关。2016年3月份,项目部开始组织高压管道施工,由于压力500、1600、3600公斤高压管道为我公司第一次施工,对此项目部高度重视,安排相关人员到扬巴进行学习,经外商组织培训后方可上岗施工,技术人员及施工班组克服施工困难、总结经验,迅速掌握了高压管道安装要求及特点,并顺利完成高压管道施工。
    2016年2月份,业主组织“大干百天”活动,为高标准达到业主方要求,项目部加大人力投入,施工高峰期现场达到1300余人。施工过程中,项目部科学组织、统筹安排,严格依照控制点计划,倒排月、周计划并实施真考核严兑现,以关键线路为主线施工,在保证施工效率的同时紧抓质量及安全,最终圆满完成制定的控制点目标。2017年春节过后,项目部开始配合业主进行吹扫、气密及开车等相关收尾工作,3月13日管式EVA开车成功,5月16日釜式法EVA顺利开车,并生产出合格产品。至此,30万吨EVA装置施工圆满落下帷幕。
    相较于国内其它EVA装置而言,江苏斯尔邦EVA装置压力更大、技术要求更高,该装置的成功运行充分体现了我公司丰富的施工管理经验和较高的专业技术水平,项目部也因此得到了业主及监理的高度评价。

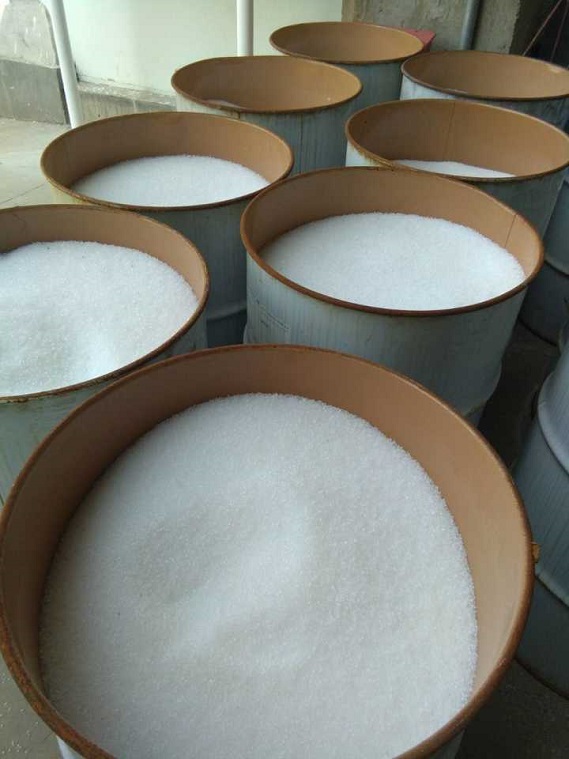

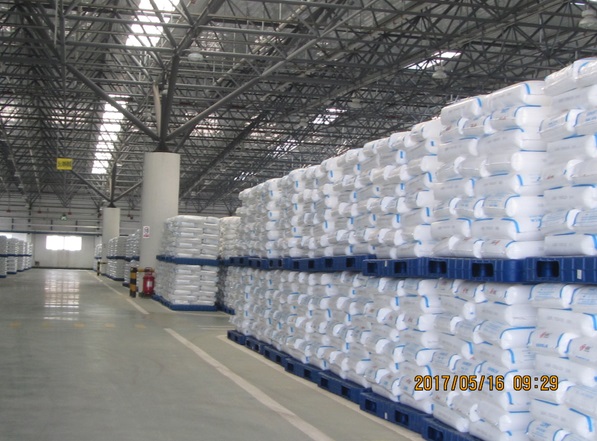

产出合格产品
