抓关键 保重点 确保检修改造顺利进行

张宝森  2015-12-25

    北海炼化项目部自开工以来,紧抓施工关键线路,确保重点项目计划,截至目前,检修改造进展一切顺利。本次北海炼化检修改造,我公司承担的500万吨/年常减压装置将通过本次检修改造扩能至650万吨/年,大大提高北海炼化的产能和效益。新增一级减压炉、减压塔及一级电脱盐罐为本次检修改造的全厂重点项目,业主、监理、总包方及公司领导均在关注着项目的施工进程。

    新增一级减压炉和减压塔的基础施工处于装置生产期间,同时适逢北海的雨季,对此项目部制定了详细的施工方案、HSE监管和雨季施工方案等计划。参与施工的土建班组为确保计划的顺利实施,克服疲劳,发扬连续作战的精神,两个大型基础均提前交安,为后续施工创造了条件。

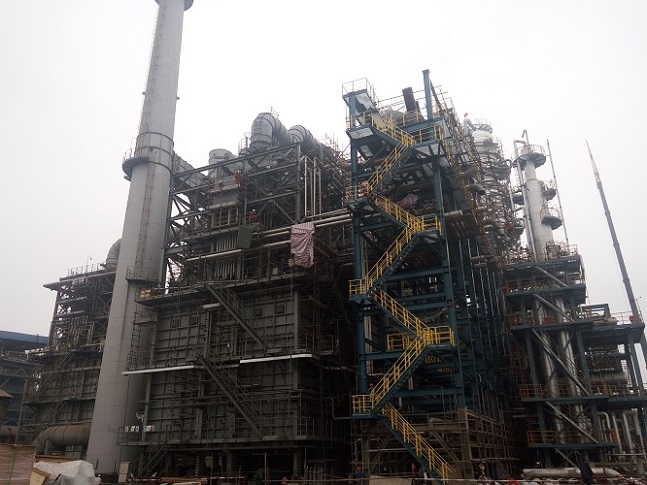

    一级减压炉的安装打响了本次检修改造重点项目的第一炮。项目部在严格执行北海炼化公司的各项管理规定的同时,积极与业主方沟通,在常压炉的北侧和西侧分别搭设了防火墙,在满足安全生产的同时尽可能延长工作时间,以确保施工计划的实施。9月19日减压炉炉墙第一车材料到货,项目部积极组织施工,于23日开始第一吊吊装。经过两个月的紧张施工以及台风“彩虹”的洗礼,减压炉施工已接近尾声。目前炉体钢结构、烟道、平台劳动保护已全部完成,对流炉管焊接完成,辐射炉管完成80%,辐射室衬里除炉底衬里外已全部完成,计划于26日进行联合检查验收。

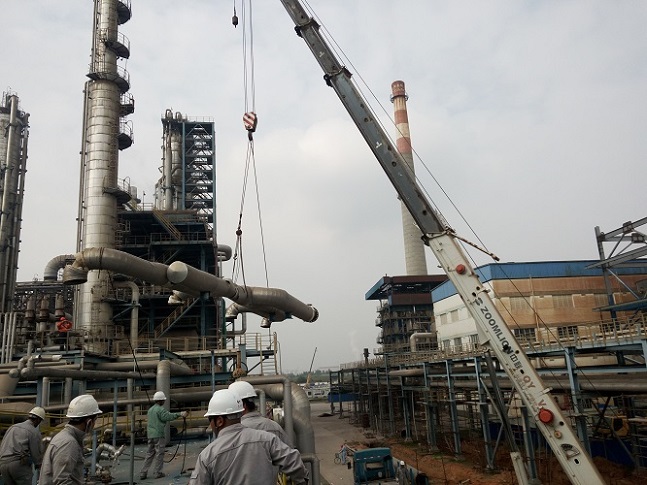

    新增减压塔由于海运等不可控因素,原计划10月底到货,结果11月23日才姗姗来迟到达现场,致使项目原定计划被全盘推翻。与此同时,装置又面临着停工吹扫,现场施工作业人员限制入内,因此施工工期被大大压缩。面对以上种种,项目部积极筹划,召开内部协调会,加强与业主生产技术部、机动部、HSE部等各职能部门交流,将压力与困难及时反馈给业主。副总经理虞向泉也通过各种渠道与北海炼化公司领导及LEPC领导进行沟通与交流。11月30日在装置还未交付检修的情况下,装置开出了第一张火票,并交付施工。铆工刘勇组,管工杨健组,起重胡士胜组连续克服北海入冬以来的第一次强降温和降雨天气,顶风冒雨连续一周加班加点作业,于12月6日完成附塔管线和平台劳动保护的施工,比原计划提前2天交付SEG起重运输公司吊装。12月8日减压塔顺利吊装就位后,原计划在地面施工的塔体保温工作由于要服从整个北海炼化改造的统筹计划,不得不放弃施工,项目部在第一时间修改施工方案,在塔底搭设了硬隔离防护和安全通道。脚手架搭设仅用5天完成施工验收,为保温工作创造了条件,同时塔内件施工和附塔管道完善工作也在有条不紊地进行中。截至目前,减压塔内件安装和附塔管线施工已全部完成,保温预计将于26日完成。
    新增电脱盐罐基础的施工受工期长、单位多、工序不可压缩性等因素制约,自项目部成立以来就受到广泛重视。停气前,项目部克服各种困难完成了南侧基础的施工;停气施工后,项目部又用一天时间完成了原电脱盐罐的拆除。此后,项目部时刻关注着打桩进度,副总经理虞向泉和总经理助理孟庆权多次参与项目的协调会并组织专业人员对计划进行优化调整。结合现场实际,施工阶段项目部优化施工程序,将原计划桩基实验时间加入到钢筋绑扎程序内,此举大大缩短了施工周期。所有施工人员经常加班到探伤人员进场才下班,硬生生把工期给一点点地抢了出来。整个电脱盐罐基础最终于12月17日浇筑完成,比原计划提前5天,总体施工计划已提前一周。
    截止到12月24日,常减压装置此次检修改造进展顺利,各项进度均处于受控状态。目前钢结构、静设备全面进入三查四定阶段,工艺管线累计完成51100吋,试压包13个,机泵移位改造检修完成15台,电气电缆14公里,仪表电缆敷设完成111公里,照明灯具完成98台,检修开工率99.5%,完工率30%;抽芯72台,完成试压35台,新增、移位改造16台全完成。我公司总体施工进度在北海炼化及LEPC大修改造排名中名列前茅。
    正是基于严谨的作风,周密细致的安排以及和谐的团队,我们才取得了目前不凡的成绩。下一步,项目部将继续发扬胜越人“能打硬仗,能打胜仗”的精神,全力以赴做好本次检修改造的收官工作,在北海炼化再次打响胜越品牌。
