北海炼化500吨/年原料预处理装置检修改造工程进展顺利

牛秋生  2015-10-10

    北海炼化质量升级改造项目500吨/年原料预处理装置检修改造工程,自7月29日开工至今已有2个多月时间。在此期间,项目部在各级领导的支持和帮组下,以保安全、重质量为前提,各项施工节点均根据原计划要求按时或提前完成,得到了北海炼化公司的一致好评。

    本次检修改造主要工程量为:总图运输:车行铺砌556平方米,人行铺砌467平方米;构筑物:钢结构667吨,钢筋砼1393立方米,砼215立方米;静置设备:塔(减压塔)、冷换及容器35台,其它设备21台及防火、保温;机械设备:27台,其中新增7台,移位或更换20台;工业炉:一级减压炉1座;工艺管道:管道寸径6万余寸,阀门1827台及防腐、保温等;电气:设备27台,电缆20.17千米,灯具150套、接地极12根,接地母线1420米等;仪表:自控设备796台(套),阀门310个,电缆52.2千米;装置内的常规检修等工作。

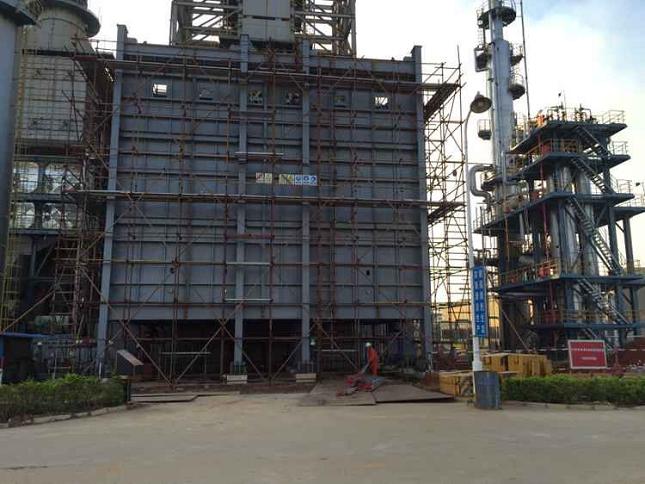

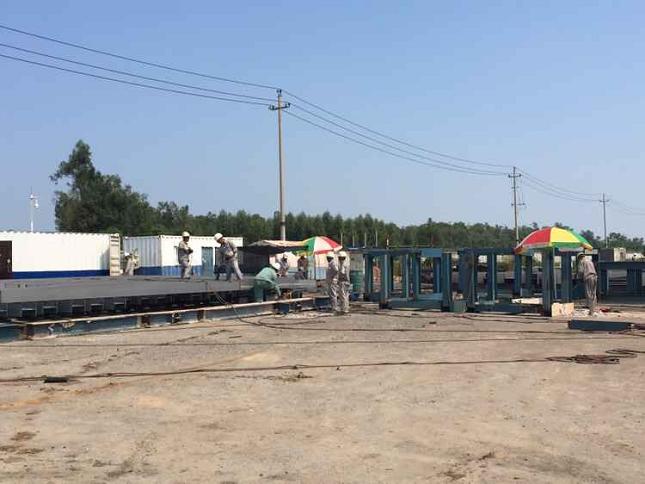

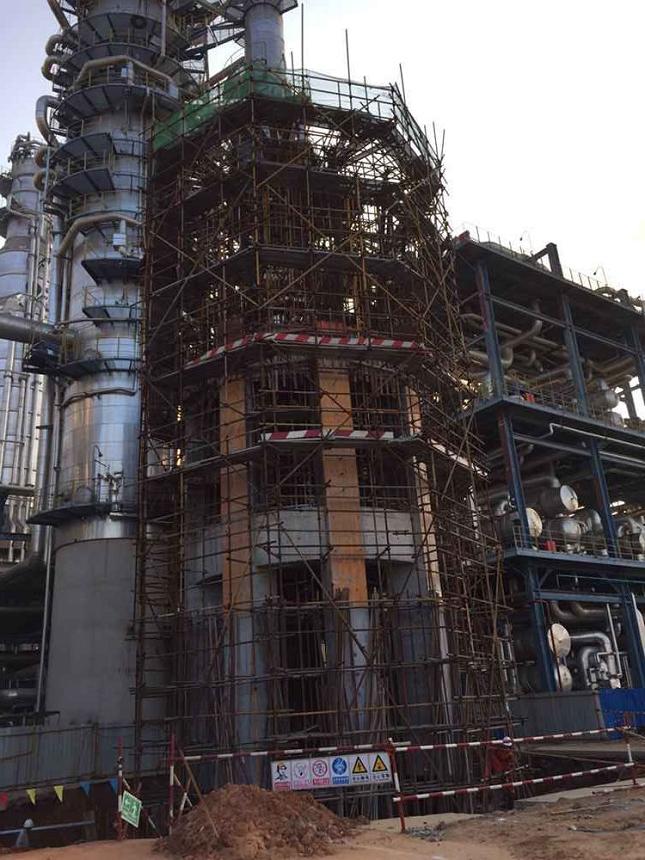

    工程大、时间紧,边设计、边采购以及边生产、边施工是本次检修改造项目的最大特点。为此,项目部多次与业主及总包方沟通,对有办法做防护提前施工的工程,积极编制专项方案组织施工。截至目前,项目已开展的工程主要有:减压炉安装、结构基础完成80%、减压塔基础完成70%、钢结构已全面展开预制并准备开始安装、管道开始领料防腐等。
    安全、质量是进度保证的基础,面临边生产、边施工的非常规施工,项目部首先确保的是装置的生产运行。在距离装置停气还有不到2个月的时间内,项目部将合理组织、统筹安排,确保工程顺利完工,为公司在北海炼化的市场打下坚实的基础。
