会战五日筑“铁军” 激情十月谱赞歌
张宝森 2014-11-17
会战五日筑“铁军” 激情十月谱赞歌
——青岛炼化催化抢修纪实
本次青岛炼化催化检修有以下特点:1、时间短:总体计划工期为八天(停工+检修+开工),有效施工时间仅为四天;2、隐蔽项目多:催化装置内部结构复杂,未知项目、检查待定项目繁多;3、人员调配难度大,各专业工种人员需从其他在建项目协调解决;4、焊接难度大、工作量大:两器内部经过长周期高温运行,金属成分会发生变化,给施工带来不确定因素,余热锅炉穿墙密封及烟道挡板焊接工作量大;5、交叉作业多:两器内部、各斜管、提升管要同时展开作业,余热锅炉穿墙密封上下垂直交叉作业不可避免;6、工序衔接紧密:衬里修补、喷嘴更换,穿墙密封施工等需要铆工、电焊工、衬里工、起重工、架子工等各工种相互交叉施工,必须紧密衔接,才能确保在有效时间内完成检修任务;7、安全管理难度大。
沉降器以及再生器等反再系统的内部检修是本次抢修的重中之重:沉降器、再生器全部需要搭设满堂红脚手架;旋风分离器料腿修补11根;主风分布管更换27只;大空气阀更换2段;衬里、挡圈修补;提升管原料油喷嘴更换2个;急冷油喷嘴更换4个,内部衬里修补30㎡;提升管预提蒸汽环更换,内提升管衬里修补10㎡;VQS快分头修补3组,衬里修补3㎡,提升管蘑菇头耐磨短管疏通72根,衬里修补10㎡;沉降器内翼阀更换6个,旋风分离器入口焊道修补20米,此次抢修堪称历次催化检修中工作量最大的一次。

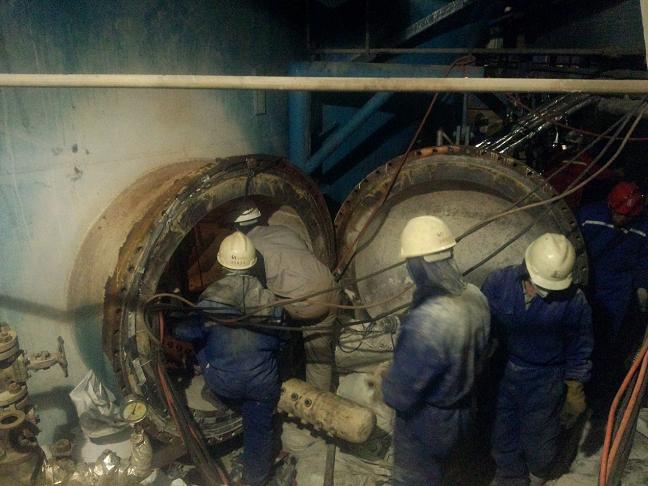

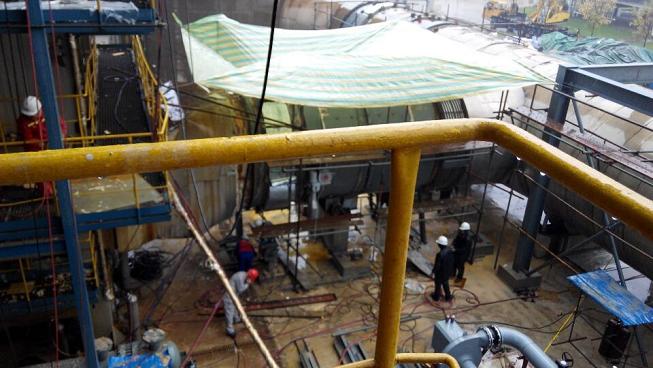

要在短短的八天时间里完成如此繁多的任务,加上黄岛来日来阴雨绵绵、寒风入骨,其难度可想而知。面对种种不利因素,项目部制订了详细的施工计划,由项目经理亲自带队,参战职工二十四小时倒班作业。施工过程中,两器内温度高达四十多度,周围到处弥漫着催化剂、粉尘和不时落下的焊渣,容器壁板炙热烫手,汗水密布在抢修职工的脸上,每个人的脸上都布满了泥污。与此同时,余热锅炉B501A炉和烟道也在同步施工中。
在10月28日至11月1日这五天时间里,催化抢修项目部全体人员攻坚克难、顽强奋战,不畏寒风、不惧阴雨,充分发扬了胜越“铁军”精神,圆满完成了此次催化装置的抢修任务。青岛炼化公司领导对我公司给予了高度评价,盛赞我们是一支“快速反应、善打硬仗、善打恶仗、英勇顽强”的优秀队伍。我们也以实际行动向青岛炼化公司上交了一份满意的答卷,为下一步拓展青岛炼化市场奠定了坚实的基础。
