滕州项目部地管安装工作进展顺利

袭健  2014-01-22

    滕州项目部给排水及消防管网单元为滕州项目几个关键节点之一,自10月18日月初第一版安装图纸到场后,项目部积极组织人力、机具展开施工,目前安装工作进展一切顺利。

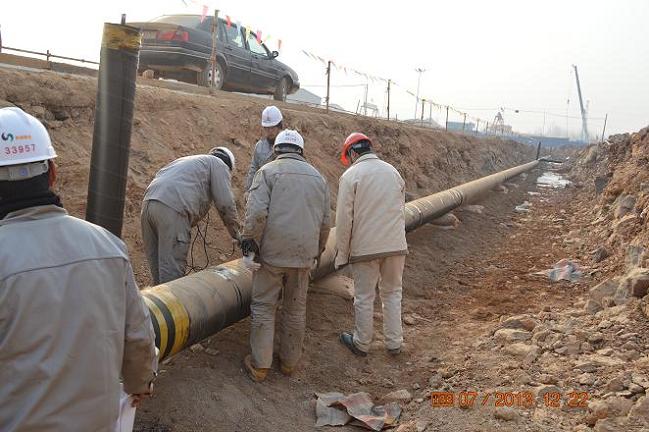

    给排水及消防管网单元管线总长37公里,吋口数约70000吋,根据总体计划安排,一、二级地管安装要在春节前施工完成。同时,材料到货晚、管沟区域石方爆破进度缓慢、与其他装置的协调难度大都对地管的施工进度造成了极大的制约。管沟开挖区域多数在石方区,且由于管沟深度最深处近6米,石方爆破清理工作非常艰巨,为了尽快将管材下到管沟里,减轻防腐厂的堆放压力,项目部积极与业主及爆破单位沟通,分区域分段对管沟进行爆破清理。在项目领导和广大职工的共同努力下,项目部在最短的时间内组织人员进场,对可开挖的管沟进行开挖作业。除DN1600循环水管线管沟不能满足施工外,其余开挖管沟均已爆破清理完毕,项目部还编排了爆破消号计划上报业主,即使了解爆破工作的进展,以尽快完成收尾工作。同时,项目部主动协同业主及其他装置施工单位排出详细的施工计划,严格按照计划组织施工力量进行连夜突击,将地管施工对其他装置的影响降到最低。
    随着地管管沟陆续满足下管条件,项目部制定了元旦前具备开挖条件的地管试压回填完,春节前破路部分施工完的地管施工计划,并紧紧围绕计划列出每条管线的施工状态表,将管沟开挖、下管、组焊、试压、回填日期做出明确的要求,以试压促安装。对具备试压条件的管线,立即组织进行试压、回填,为系统管网基础的施工创造条件,针对影响计划完成的因素,项目部积极与业主、监理及总包方沟通,确保各项条件满足施工班组要求,为安装工作创造有利局面。截止目前,除按业主及总包方要求暂不开挖的管沟外,其余主干管线均开始陆续试压回填,确保春节前各项计划按期顺利完成。

    随着春节日益临近,给排水及消防管网单元的施工压力也越来越大,但项目部全体员工坚信,在公司领导的大力支持和正确领导下,一定能够圆满完成春节前的各项施工任务,为明年展开大干局面创造有利条件。
