沙特新建ETP装置实现高标准中交

张明  2013-07-09

    当地时间6月30日,由我公司承建的沙特延布PTA改造项目中的新建ETP装置圆满实现中间交接,为党的92周年华诞献上了一份厚礼。

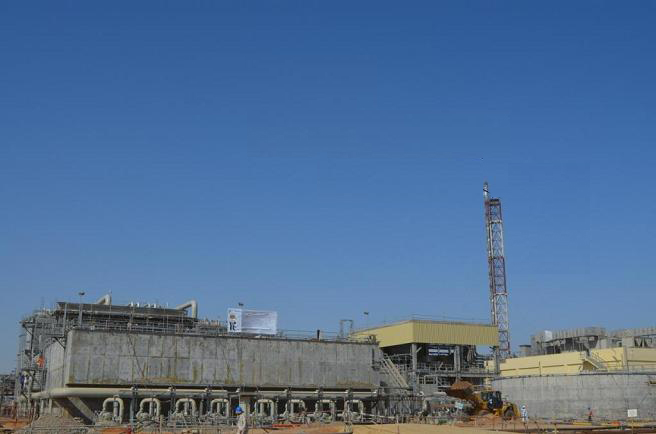

    ETP装置是一套污水处理装置,它的特点是建筑物多,土建量大,除了一座设施齐全的变电所外,还有大小不一的24个水池,大量的设备和工艺配管只能在水池建成后才能施工。由于设计紧凑,土建无法同时作业,施工程序极为复杂,水池采用阴极防蚀工艺,加上CP材料严重滞后,给施工带来很大的影响。其中,曝气池是ETP装置浇筑量最大的一个水池,也是最高、施工难度最大的,总体混凝土浇筑量达3600M3,施工前后历时 14个月,共分5次浇筑完成,于当地时间2012年10月10日完成水池的主体结构封顶, 受到了业主与总包的一致好评。
    在土建专业施工的同时,设备安装、工艺配管及电气仪表的安装工作也在紧张进行。项目员工严格遵守工艺纪律,按照施工规范作业,加强过程中的报验、检查,做到一丝不苟,精益求精,焊接一次合格率始终保持在99%以上。在2012年沙特基础工业公司(SABIC)组织的季度在建项目质量大检查中,我公司PTA项目部综合得分名列榜首,荣获沙特质量管理的最高荣誉——金钥匙奖。
    ETP装置自从2011年8月15日破土动工以来,一千余名建设者们克服了图纸多次升版,材料、设备到货不及时、施工现场交叉作业以及高温炎热天气等诸多困难,放弃节日休假时间,持续奋战在施工现场。在700多天的时间里,共完成变电所一座,水池24个,混凝土11119M3;安装钢结构460吨,动设备113台,静设备87台,地下FRP消防管线6300寸,地上管线58000寸,试压包237本;电气电缆敷设47000米,仪表电缆敷设56000米,电气仪表设备安装594台,盘柜142面;管道喷砂4529平,管线保温3400米,保证了装置的按期完成。
    从当地时间6月下旬开始,项目业主和总承包方对新建的ETP装置进行了联合检查,他们分成几个小组,对照图纸的设计要求,对每一个系统都进行了仔细的检查。检查发现,ETP装置按照图纸要求完成了所有施工任务,流程全部打通,试压完成,回路测试结束,达到中交标准。6月30日,业主的项目经理萨德亲自签发公告,宣布ETP装置实现安全中交。项目部表示,今后将积极配合业主做好各项后续工作,为PTA改造项目的发展做出新的贡献。
