七日会战——青岛炼化催化裂化装置抢修侧记

卢英  2013-04-19

    3月8日晚,青岛炼化催化裂化装置紧急停车,情况十万火急,公司接到请求支援电话后,立即派人赶赴现场给予支援。

    3月9日,总经理助理虞向泉到黄岛参加催化裂化装置抢修对接会,随后与筑炉衬里分公司经理孙宏伟、原青岛炼化项目经理于国锋一同协调各路班组,在第一时间迅速组建青岛炼化催化裂化装置抢修项目部,同时制定出缜密、详实、可行的抢修预案,沉着应对本次抢修中可能出现的一切问题。组建后的抢修项目部管理人员及施工班组分三批于9日、10日、11日全部到位,并于抵达当日培训完毕、办好入场证并立即进入现场投入工作。
    此次抢修工程技术质量要求高,交叉作业多,施工难度大,计划抢修时间为3月10日-3月17日,工期仅为7天,再加上降温降雨,凌晨时分装置区工作面上竟然结起了冰,这都给抢修工作增加了许多困难。
    王文程组主要负责此次检修的保温钉、龟甲网拆除修复,提升管堵漏等任务。考虑到交叉作业、前后工序、现场情况等诸多因素,为了不延误工期,他们不分昼夜,24小时 “连轴转”,12-14日加夜班的工人均是次日凌晨才下班,仅仅休息几个小时便又来到工地继续投入到紧张的工作中。张磊组负责此次检修的翼阀拆除更换、主风分布管喷嘴拆除更换等任务,其中6组翼阀拆除于13日上午开始,新翼阀当天安装完,经车间验收一次验收合格,达到了青岛炼化公司要求的24小时内拆除更换安装完的预定目标。陈洪德组负责本次抢修中衬里拆除、修复及安装任务,任务非常繁重,自11日正式到岗施工开始,组员们加班加点抢工时、任劳任怨促效率,以辛劳的汗水保证了抢修计划的顺利进行。此外还有负责本次抢修架子搭设任务的安徽皖北安装公司,自接到通知后,紧急组织36名架子工于9日赶到黄岛,当晚连夜着手联系租赁架杆,次日马不停蹄地参加安全培训、办理入场证,当天展开工作。
    催化裂化装置是2008年建成投产的老装置,虽经过多次检修,但本次停车后,发现分布管喷嘴损坏严重,需要大量更换。由于本次抢修时间极为紧张,无法从厂家进货,项目部想尽一切办法找货源,最后终于在邻近的我公司青岛石化项目部联系到库存货源,并于13日当晚运抵黄岛,确保了抢修工作的正常进行。
    本次检修任务,从项目部领导、管理人员,再到施工班组、协作单位等全体参战者,无不尽心尽力、兢兢业业、团结一心,为任务按期安全顺利完成付出了辛勤的劳动。截止到3月15日,抢修任务圆满完成,七日会战提前告捷。

    青岛炼化公司领导对我公司在本次抢修会战中的出色表现给于了充分肯定,称赞我公司是一支“快速反应、善打硬仗、善打恶仗、英勇顽强”的队伍。我们以实际行动向青岛炼化公司上交了一份满意的答卷,为下一步拓展青岛炼化市场奠定了坚实的基础。

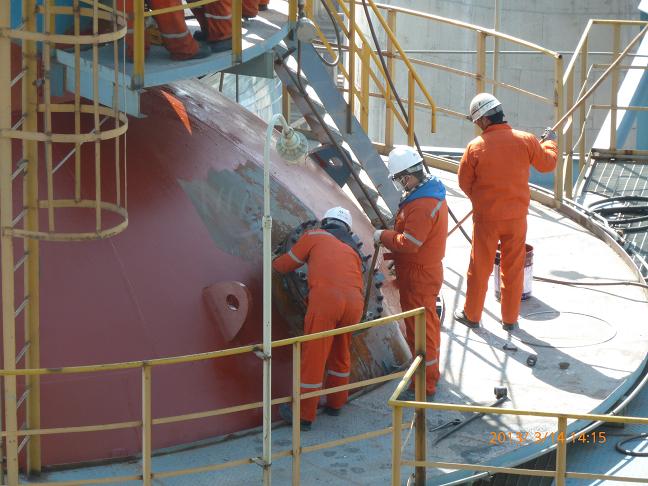

催化裂化装置抢修现场1

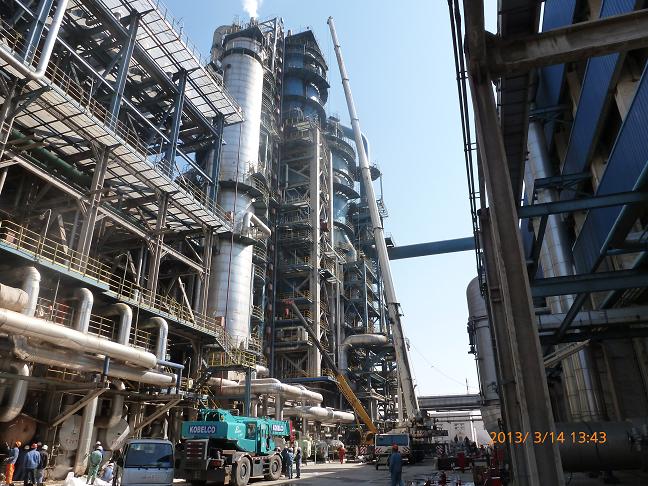

催化裂化装置抢修现场2

催化裂化装置抢修现场3


<a href="http://blfylc564.com">百乐坊娱乐城</a>blfylc564.com

<a href="http://hlgylc380.com">欢乐谷娱乐城</a>hlgylc380.com

<a href="http://js982.com">金沙娱乐场</a>js982.com

<a href="http://jsylc369.com">金沙娱乐场</a>jsylc369.com

<a href="http://rfylc265.com">瑞丰国际娱乐城</a>rfylc265.com

<a href="http://a8ylc662.com">A8娱乐城</a>a8ylc662.com

<a href="http://rfgj009.com">瑞丰国际娱乐城</a>rfgj009.com

<a href="http://zyylc873.com">中原娱乐城</a>zyylc873.com

<a href="http://rfgj973.com">瑞丰国际娱乐城</a>rfgj973.com

<a href="http://hygj852.com">鸿运国际娱乐城</a>hygj852.com

<a href="http://klkylc532.com">克拉克娱乐场</a>klkylc532.com

<a href="http://klk886.com">克拉克娱乐场</a>klk886.com

新闻推荐
