胜利油田石化总厂节能改造项目进入大干阶段

郭志朋  2012-11-30

    10月13日、14日,胜利油田石化总厂所有装置分别停车,进入蒸汽吹扫状态,由我公司承担检修改造的汽柴油加氢改造装置和重油催化裂化节能改造装置的拆除任务全部完成。这标志着胜利油田石化总厂节能改造项目正式进入大干阶段。
    本次汽柴油加氢改造的拆除任务由铆工张玉刚组完成,汽柴油加氢改造装置拆除塔2台、空冷器1台、换热器5台、容器6台、管线2.5千米;重油催化裂化重点在烟机入口烟道的4个膨胀节及管线更换,烟机出口管道和新建余热锅炉等配套烟风道施工,大管道拆除和安装任务由铆工王勇组完成。重油催化裂化装置拆除量包括:原有去余热锅炉膨胀节20吨、烟机入口管段26.5吨、烟机出口膨胀节8吨、18#管段12.5吨、水封罐20吨、原有锅炉接烟囱管线6吨。重油催化裂化新增管道安装量包括:烟机入口管线24.6吨、新增三通至水封罐管线23吨、水封罐D-702A约27.6吨、水封罐D-703约18.2吨、鼓风机出入口管线约43.2吨、烟机出口膨胀节7.4吨;汽柴油加氢改造安装容器3台、钢结构安装20吨,泵安装6台,管线安装1.4千米。
    除了催化大检修之外,项目部还承揽了胜利油田石化总厂安装新增一氧化碳焚烧炉烟道的任务。经过项目员工团结协作,在保证安全和质量的前提下,仅用3天时间,就将主风机烟道安装管道顺利安装完成。项目部也因此受到了胜利油田石化总厂领导的高度赞扬。

重油催化烟道拆除

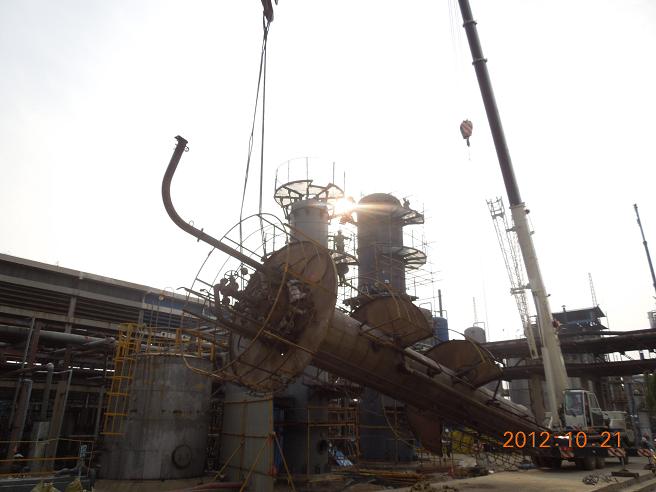

汽柴油加氢改造塔拆除

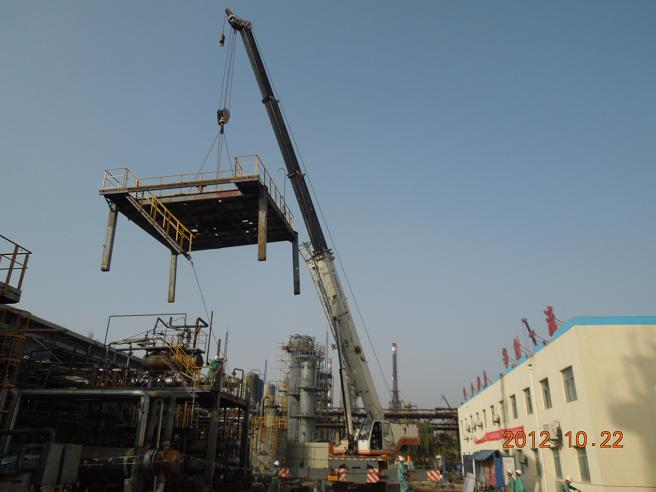

汽柴油加氢改造钢结构拆除
