攻坚克难展风采

袭健  2012-04-28

  自2010年11月至今,我公司九江工程项目部共承接了二催化检修、120万吨/年连续重整、一催化技术改造及系统配套工程等任务,尤其是系统配套工程是我公司直接从洛阳石化工程公司独立承揽的工程,主要包括厂内工艺及热力管网改造、柴油成品油罐区及泵房、消防水加压泵站、3000标立/时空分装置,在九江项目部的科学组织、合理安排下,参建者们战高温斗酷暑顶风冒雨,历时10个月圆满的完成了任务,用辛勤的劳动成果向九江石化再次展现了胜越公司的风采。
  2011年5月5日,柴油成品油罐区泡沫泵站2万立罐基础交安,标志着安装工作全面展开。系统配套工程四个单元点多、面广、战线长,属硬骨头工程,工程量大、施工难度大、安全风险高。整个工程共包含2万立柴油罐一台,4千立消防水罐两台,钢结构1320吨,管线41.1公里,动静设备54台,电器仪表设备119 台,电缆敷设43586米。面对如此艰巨的任务,且一催化技术改造、连续重整工程正处于大干阶段的情况下,项目部积极应对,及时调整人力机具投入到系统配套工程的施工中。2万立柴油罐是最先开工的项目,为了安全优质的完成工程建设,项目部自开工之始就以高标准来组织指导施工,安全、技术和施工部门坚持每天进行检查,发现安全、质量隐患立即予以整改,对罐本体几何尺寸、焊接质量严格把关,当时正值九江的夏季,炎热的酷暑即使站在外面都汗流浃背,钻进罐内就像火炉一样,正是在这样恶劣的条件下,经过3个多月的艰苦奋战,8月20日,2万立罐主体按计划施工完,罐本体几何尺寸完全符合规范要求,焊接一次合格率达到98.7%,得到了业主、监理和总包方的高度评价。
  厂内工艺及热力管网改造单元的施工, 设计图纸全部出完时已到8月下旬,此时距业主要求中交时间仅剩三个月时间,系统管网全长3公里,钢结构171榀全部沿老管廊加高施工,由于土建基础施工问题较多,给钢结构的施工增加了很大的难度,为了确保预制工作的准确性,减少不必要的返工,项目部技术人员同施工班组一起对每个基础进行了尺寸核实,再按照核实后的尺寸指导预制。安装工作开始后,由于老管廊管线处于生产投用状态,安全风险巨大,稍有不慎就会带来严重后果。项目部未雨绸缪,在开始安装工作之前编制了安全防护方案,组织施工人员进行培训,将危险源及施工过程中应该注意的事项一一进行了认真的交底。坚持按照九江分公司要求对第二天的施工点在九江分公司内网进行备案,严格作业票手续的办理,杜绝无作业票施工现象的发生。对每个施工区域在施工前都做好防护隔离措施后方可进行施工,施工中安排专职或兼职安全管理人员旁站监护。正是由于防护措施到位,监管力度加强,在如此复杂的施工环境下,自始至终未发生安全事故。安全工作到位,为施工生产的顺利进行打下了坚实的基础,但在这么短的时间内完成4万多寸口的管道施工量,难度可想而知。项目部领导从全盘进行统筹,决定在不影响一催化和连续重整正常进度的情况下,抽调部分施工力量充实到系统管网,采取分段、分片细化施工计划,集中优势兵力打歼灭战,克服了道路狭窄吊车站位难,消防通道只允许站半道,管线窜管难,设计缺陷及恶劣天气等诸多困难,加班加点,艰苦奋战三个月按期完成整个系统管网的施工,确保了加氢装置按期开车。
  消防水加压泵站及系统热工部分,受设计缺陷、四台消防泵到货滞后及板式换热器质量缺陷返厂等客观不利因素的影响,施工生产很不顺畅,而且是在老装置里进行施工,有效作业时间受限,既要按照计划完成任务,又要服从九江分公司大局安排,这就需要通过科学合理的安排来保证各项计划节点的顺利完成。项目部首先积极与业主、设计进行沟通,对影响施工的问题及时反映并追踪催办,使问题得到及时解决,同时组织施工单位加大预制深度,提早做好准备工作,3月13日设备到货后,安装、找正、灌浆、配管仅用5个工作日就全部完成。目前四个单元除3000标立/时空分装置受设计影响外,其他均已完成具备高标准中交条件,打了一场漂亮的攻坚战,使项目部“创和谐工地,建精品工程,树胜越品牌”的目标又一次得到了体现。

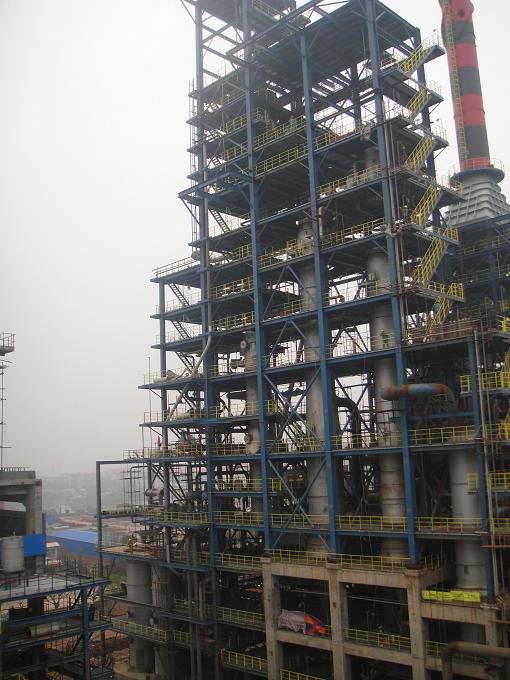

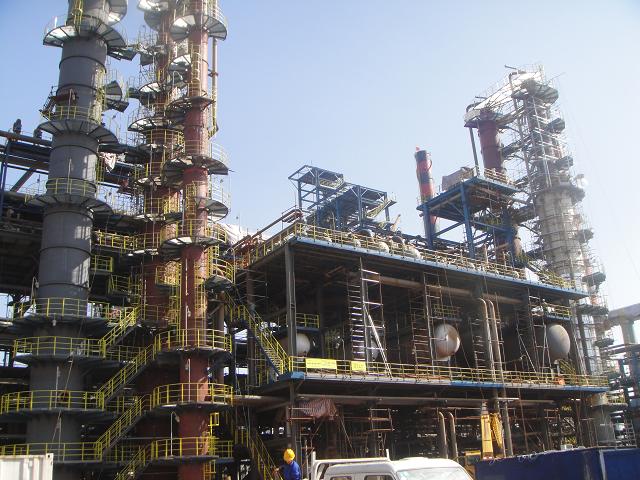

  风雨和汗水记下了我们的辛劳,拔地而起的装置见证了我们的睿智。看着一台台设备、一条条管线披上崭新的嫁妆就要出嫁,胜越人的脸上绽开了坚强与智慧的笑容,意志坚定,攻坚克难,这就是胜越人的风采。
