沙特PTA项目装置第二次停车改造进入倒计时

周有建  2012-02-23

  PTA项目装置停车改造是由原来的30万吨/年改造为70万吨/年的升级式改造,改造工程分三步走,第一次停车是2011年3月15日,目前所有施工任务已经完成;第二次原计划停车时间为2012年2月1日至2月21日,但根据目前的施工条件和到货材料情况,中鼎公司与业主协商将二次停车时间推迟到3月1日至7日。项目部需要在7天时间内完成100多TIE-IN 点的修改安装工作,总寸口量达到3000寸。由于第二次停车是为第三次停车做铺垫,所以在保证装置正常运行前提下,项目部还要提前做好第三次停车前的管线甩头以及TIE-IN点的预留接口。随着2nd SHUT DOWN的临近,现场TIE-IN点的施工准备工作正在如火如荼的进行着,施工人员的高涨的工作热情一点都不输给沙特的炙热高温。

  首先要在现场核对TIE-IN点,要求做到清晰准确,由于PTA、CTA两个装置比较特殊,要找出所有的TIE-IN点并不是想象那样容易。PTA本身属于酸类物质,加上运行时间长达十几年,所以现场环境非常恶劣,刺激性气味和白色粉尘等低毒物质遍及整个装置,给自身防护和找点工作造成了很大困难,粉尘覆盖过厚,保温材料脱落,设备老化,位置隐蔽等问题更是加大了确认工作的难度。施工技术人员凭借着多年的工作经验和图纸信息,不厌其烦地进行核对确认,经过努力最终将所有二次停车期间所涉及修改的TIE-IN点全部核实完,并准确定位,随后为每一个点系挂好信息铭牌,以保证施工时能够准确快速进行TIE-IN点安装工作。
  TIE-IN点的预制工作是二次停气前最重要的一步,因为二次停气时间短,任务重,所以在预制场要进行深度预制,现场留下的仅仅是一些与老管线碰头的焊道,这就要求管工对每一个点都要现场核对、测量,然后才能下料、对口。国外对于工程质量要求是极其严格的,所以每一个焊道的下料、对口、焊接、无损检测等工序的实施都要保证准确无误,绝不容许有丝毫的大意和疏忽。
  预制工作以班组为单位分发材料,经过细心的准备,每一个预制完成的TIE-IN点和其所需配件、机具都已打包并切割存放有序,整个施工过程进行的有条不紊。目的就是要尽最大努力提高预制深度,从而减少安装时的工作量,提高效率,为二次停车做好充分的准备。
  在项目部的正确领导和大家共同努力下,此次第二次停车改造任务必定会圆满完成,并给第三次停车改造打下坚实的基础。

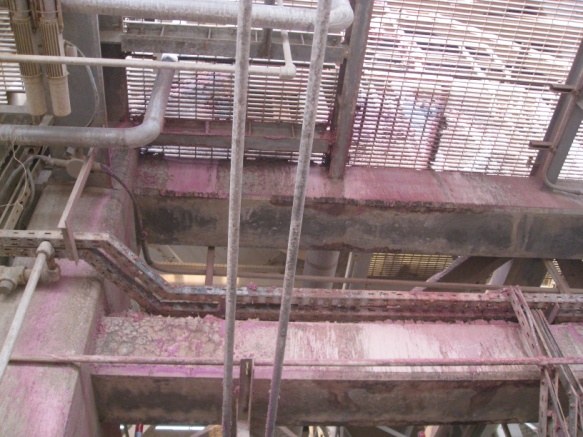

脱落保温材料的设备和化学腐蚀的操作平台

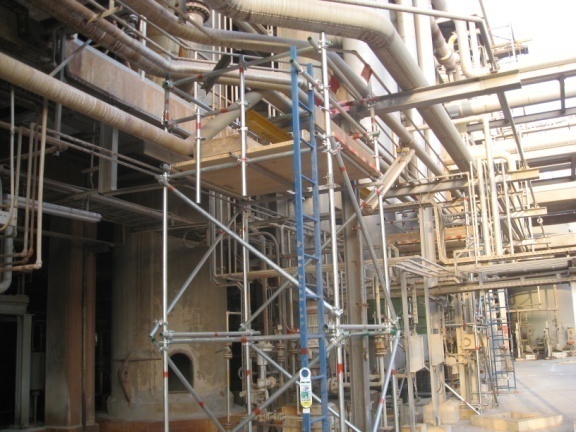

脚手架搭设与TIE-IN点挂牌规范准确
