烟台项目部TDI装置检修工作顺利完成
曹文汉 2019-06-06
2019年4月初,经项目领导与万华设备部多次洽谈,确定由我公司参与万华工业园2019年TDI装置、MMA装置和IP装置的检修工作。截至目前,MMA装置和IP装置检修正在按计划进行,TDI装置检修顺利结束,现人员已全部撤出,转入结算环节。 由于TDI装置搪玻璃配件到货严重滞后,无法满足工期要求,导致检修工作推后近一个月,打乱了项目部原本的人力计划。对此,项目部积极协调人力资源,将人员重新安排调整,最终保证了项目整体运行平稳。

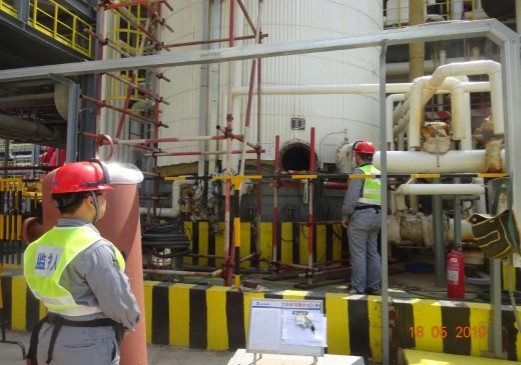

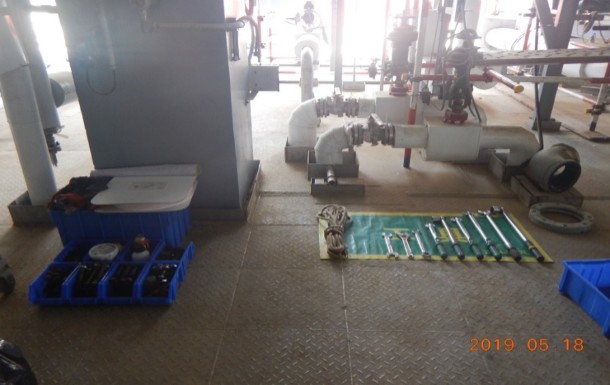

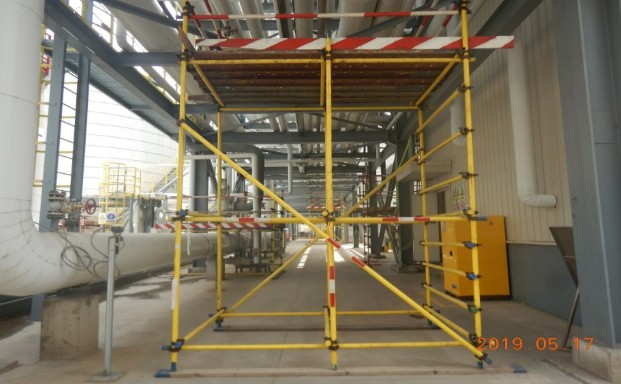

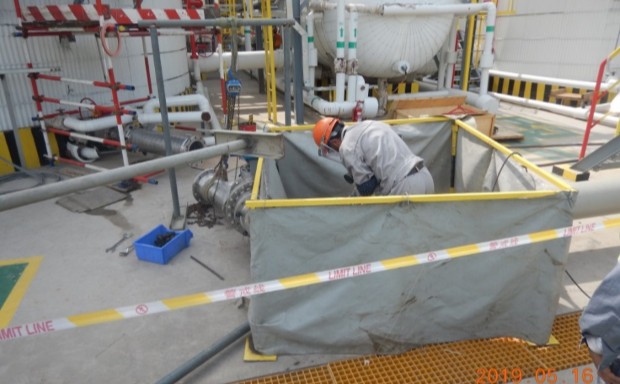

TDI装置检修历时15天,人员高峰期达到121人,整个检修过程无安全事故,无质量事故。检修开始前,技术员和装置人员多次进行对接,提前明确了检修内容,并根据工期编制了相应的检修计划。由于检修目的明确、内容详细、计划合理,检修工作得以按照原计划顺利完成,项目部也因此得到了万华设备部各级领导的一致好评。
目前,烟台项目现场还在进行着氧化三期、TBA脱重、特种胺南区技改、POCHP中试、IP检修、MMA检修、能量隔离拆除、暖房扩建以及一些零星的小技改等施工。项目部将一如既往、砥砺前行,力争圆满完成万华工业园的施工建设任务。
